來源:《管道保護》2024年第4期 作者:李志奎 王宏文 肖揚 欒曉東 李超 時間:2024-9-6 閱讀:
李志奎 王宏文 肖揚 欒曉東 李超
國家管網集團建設項目管理分公司甘寧工程項目部
背景
據統計,天然氣管道發生泄漏的首位失效因素為環焊縫破裂,占比約45%。而降低環焊縫失效概率最簡單有效的辦法就是減少環焊縫數量。國家管網集團油氣管道安全高效建設關鍵技術研究項目結果表明:18 m加長鋼管與12 m鋼管相比,可減少1/3的環焊縫數量,同時降低20.38%的施工費用。近年來加長管在國內外管道建設中都有應用(表 1)。

表 1 加長管應用情況
西氣東輸四線(西四線)天然氣管道工程吐魯番—中衛段起自吐魯番聯絡(luò )站,止于中衛聯絡(luò )站,全長1745 km,其中新疆段583 km、甘肅段1079 km、寧夏段88 km。沿線大部分為戈壁荒漠、平坦開闊,鐵路、公路交通運輸便利,為加長管大規模應用創(chuàng )造了有利條件。
做法
施工條件。加長管應用需在平原和緩丘等地勢開闊區域、地基承載力較高的地段,盡量并行三級以上公路的施工段落,連續段落長度不宜小于5 km。
施工方案。相比12 m管施工,加長管主要在吊裝、倒運、布管、組對等工序上有所區別。為滿足18 m加長管吊裝需要,選用70 t吊管機并制定2套吊裝用的13 m長專用鋼絲繩及掛鉤。18 m加長管在運抵后,部分道路無法滿足直接運輸至施工作業帶內,只能統一卸車堆放在靠近施工作業帶附近的堆管場內,再采用炮車二次倒運至作業帶內,當地基承載力較差時需要采用滾地輪倒運至具體位置,期間還需對炮車和滾地輪進行改裝和加固。布管時采用1臺70 t吊管機實行雙吊帶鎖死進行單根18 m加長管吊裝,組對時則需要2臺,對于地基承載能力較差地段,還需提前在吊管機履帶下方鋪設鋼管排或鋼浮板,防止組對過程中吊管機一側地面緩慢沉降(圖 1)。焊接時需要對內焊機的控制線等進行升級加長,特別是把線、混合氣管、加長反饋線、空壓氣管等,確保18 m加長管能夠正常組對、焊接。

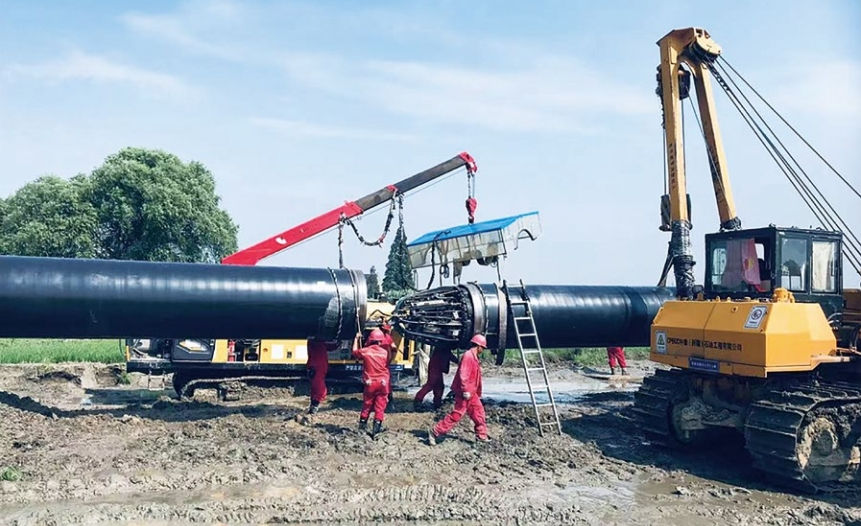

圖 1 18 m加長管組對
應用效果。西四線吐魯番—中衛段加長管敷設共253.03 km管線。其中有43.54 km單根管長13.5 m,焊口數量減少約11.1%;有20 km單根管長15 m,焊口數量減少約20%;有189.49 km單根管長18 m,焊口數量減少約33.3%。合計焊口減少6×103道,降幅達28.5%,有效提升了焊接效率,縮短了工期。
啟示
加長管的應用對于保證管道本質安全具有重要作用。但在18 m加長管供貨過程中,因廠家設備改造導致供貨量不足,進而造成加長管應用長度發生變化,部分管段采用了13.5 m和15 m加長管替代,從側面反映出國內加長管生產能力有待提升,因此在施工中應做好相關準備工作。一是提高設計、采購、施工一體化管理,保證現場供管充足;二是生產廠家供貨范圍與設計推薦的應用段落相匹配,以避免二次倒運,減少運輸費用以及對管體的損傷;三是施工單位應提前做好設備改造工作,并進行施工組織設計。
加長管的應用在局部地段存在不足,比如連續冷彎管段、連頭段、穿越段等,通常采用12 m管替代使用,需進一步研究和實踐局部地段的使用方案。
作者簡介:李志奎,1987年生,本科,工程師,現任甘寧工程項目部工程管理部經理,主要從事油氣長輸管道工程項目建設管理工作。聯系方式:13701087345,lizk02@pipechina.com.cn。
